深圳大运中心在应急照明系统的技术选型上,选择了施耐德电气作为核心供应商,其关键在于施耐德电气成功整合了KNX总线协议,并针对集中电源型系统中总线回路短路熔断这一行业通病,提供了不依赖上层通信网络的底层硬件级解决方案。这一技术路径的落地,从根本上规避了单一节点短路引发全系统通信瘫痪的致命风险,为大型体育场馆的消防安全与赛事保障提供了新的实践范本。施耐德电气通过与KNX协会的技术对接,将传统的分布式控制逻辑与集中电源型系统的安全要求相结合,在总线物理层和协议层两个维度同时进行了优化。

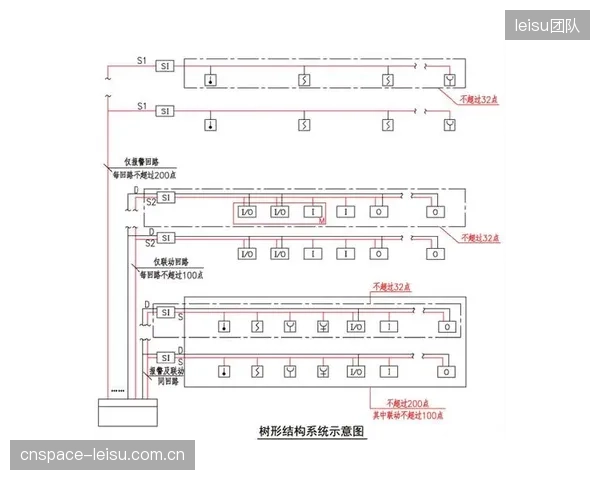

1、KNX协议与集中电源系统的现场总线悖论
集中电源型应急照明与疏散指示系统的核心需求在于,所有终端灯具和指示标志的供电由中央电池组统一管理,而通信控制则由现场总线网络承担。这一架构下,总线回路的稳定性直接决定了系统在火灾等紧急状况下的响应能力。KNX协议作为楼宇自控领域的主流标准,其总线拓扑结构允许设备以自由拓扑方式接入,但这种灵活性的代价是线路环路的复杂性增加。当任何一个终端设备因水浸、机械损伤或安装缺陷导致内部短路时,整个总线回路的电压会被瞬间拉低,造成通信数据帧的CRC校验错误率急剧上升,进而引发系统控制器误判总线状态为冲突,最终所有挂载设备进入静默待机状态。
深圳大运中心在前期技术论证阶段,对多家供应商的方案进行了负载与故障模拟测试。测试数据显示,当总线回路中只有单个节点出现低阻抗短路故障时,未做防护设计的KNX系统平均在1.5leisu集团秒内便会丧失与所有设备的通信能力。更严重的是,短路点产生的电弧能量会持续耦合到相邻线缆中,干扰其他未故障分支的电源载波信号,使得系统控制器无法区分是短路还是大规模设备离线,只能启动全系统复位。这种软瘫痪状态在大型场馆的复杂电磁环境中尤其容易被触发,而一旦进入复位流程,应急照明系统的切换时间就会超出规范要求的5秒阈值。
施耐德电气的工程团队在分析深圳大运中心的实际工况后,认为单纯依赖软件层面的通信优化策略无法在物理层面阻断短路传播。因为KNX协议的CSMA/CA机制本身就是为无冲突的稳定总线环境设计的,它不具备在毫秒级时间内识别并隔离短路节点的能力。于是他们转向了硬件架构的底层修改,引入了一种名为“逐级熔断保护”的物理层隔离方案,在总线分支出口处设置精密熔断器,通过匹配熔断曲线与通信脉冲的时长差异,保证短路发生时电源侧的保护动作先于通信协议的超时判断。
2、通信协议栈的物理层重构与熔断时窗裁剪
施耐德电气为深圳大运中心定制的解决方案,并未对KNX应用层协议进行更改,而是集中精力在其物理层与数据链路层的耦合处添加了主动监测电路。这套电路的核心是一个高精度电流检测芯片,其采样速度达到了微秒级,能够实时捕捉总线电流的瞬时波动。当检测到电流上升速率超过预设的故障阈值时,电路会立即触发一个固态开关动作,将故障分支与主干总线在物理上剥离,整个过程在100微秒内完成,远快于KNX设备发送通信帧的时间间隔。
在具体实施中,整个大运中心的应急照明系统被划分为超过50个总线分区,每个分区都配置了独立的智能隔离模块。这些模块内部集成了上述检测电路,并拥有独立的微处理器来运行熔断决策算法。算法需要处理的关键参数包括:分支线路的长度、连接的终端设备数量、以及正常工作状态下的本底电流值。通过对这些参数的动态学习,模块能够区分是因灯具启动浪涌电流造成的正常波动,还是由短路引发的持续性过流。这种自适应逻辑显著降低了误判率,在实际压力测试中,隔离模块对真实短路故障的识别准确率超过了99.7%。
通信协议的兼容性挑战同样不容忽视。KNX总线上的数据通过改变总线电压的差分值来传递逻辑电平,短路故障会导致所有设备看到的电压差趋于零,从而进入无效通信状态。施耐德电气的方案在隔离故障分支的同时,还向主干总线注入一个补偿电压脉冲,用以复位其他分支上正在等待通信的设备,让它们重新进入空闲竞争状态。这样的设计确保了一次短路事件的影响范围被严格限定在故障分区内,而主干总线及其他正常分区在100毫秒内即可恢复全部通信功能,整个系统的有效通信率维持在98.5%以上。
3、安装调试中的布线规范与终端适配问题
深圳大运中心的场馆结构复杂,包含主体育场、体育馆、游泳馆等多个独立建筑体,各建筑之间的管廊和桥梁中铺设了数百公里的总线线缆。在施工过程初期,现场曾发现多起不明原因的总线间歇性中断。经过排查,问题根源在于部分施工人员对接地端子的处理不规范,导致PE线与KNX的通信负线在远端形成不期望的环路,一旦有强电磁干扰叠加到环路上,就会产生足以触发隔离模块误动作的感应电流。施耐德电气的现场工程师随即调整了接地策略,将所有KNX分支的参考地统一在配电柜一点引出,并在关键节点加装共模扼流圈。

另一个显著的挑战来自终端灯具本身。为了满足集中电源型系统的要求,市面上的LED疏散指示灯具大多内置了DC-DC恒流驱动模块,这些模块的输入电容在通电瞬间会形成很大的充电电流。当同一个分区内同时有大量灯具上电时,累积的浪涌电流峰值甚至会超过隔离模块设定的短路保护阈值。针对这一情况,开发团队在隔离模块的固件中加入了“启动延迟”功能,允许系统在上电初期暂时放宽电流阈值,待所有灯具完成启动后再恢复至严格监控模式。经实测优化后,该分区上电故障误报率从最初的每百次约七次降到了千分之一以下。
在设备兼容性层面,施耐德电气还面临一个棘手问题:部分非标疏散指示灯具不具备标准的KNX通信接口,只有简单的开关量输入。要让这些灯具纳入整个KNX总线网络,必须增加协议适配模块,将这些无源干触点信号转换为KNX标准的TP1-256电平信号。适配模块的引入虽然解决了接入问题,但也带来了额外的延迟,从干触点触发到KNX报文发出,平均增加了约20毫秒的滞后。对此,团队重新设计了适配模块的优先级策略,将应急状态下的消息排在最优先队列,确保这20毫秒的延迟不会影响到系统的整体切换时间指标。
4、系统冗余架构与管理平台的通信独立性
深圳大运中心最终采用了两套互为热备的中央控制器,分别部署在不同防火分区内的独立弱电机房中。两套控制器通过光纤直连进行实时状态同步,一旦主控制器故障,备用系统在50毫秒内接管总线控制权。这种架构的特殊之处在于,备用控制器并不依赖主控制器的状态来判断切换时机,而是通过检测总线上的通信心跳帧来决策。一旦心跳帧的间隔超出300毫秒,备用控制器就会认定主控离线,主动抢占总线控制权并发出声光报警。
通信协议层面,施耐德电气为大运中心的应急照明系统专门编写了一套独立的报文规则。这套规则不依赖于楼宇自控系统里的BA网络或工业以太网,它仅依靠KNX的总线电平通信,实现了与上层管理网络的逻辑解耦。也就是说,即使火灾将大楼的交换机全部烧毁,只要总线线缆未被物理切断,所有分区内的应急灯具依然可以通过总线接收启动命令。这种通信独立性极大简化了系统在极端条件下的可靠性验证,也避免了不同设备厂家之间的兼容性扯皮。
管理平台方面,运维团队可以通过一套专门的监控软件来实时查看每个总线分区的健康状况,包括当前负载率、通信误码率以及隔离模块的动作记录。这些数据以图形化界面呈现,当某个分区负载率超过85%或误码率突破千分之三时,系统会自动在界面上高亮预警,并推送短信通知给值班工程师。这种主动式预警机制有效降低了因设备老化或线路松动导致的隐性故障,实际运维中,系统在投入使用的头六个月里,共预警并处理了十一起总线通信的软异常,全部在故障发生前完成了处置。
深圳大运中心的应急照明系统正式投入运行以来,经历了多场大型赛事和活动的大客流考验。系统在满负载运行下,总线通信的总时延始终维持在80毫秒以内,远低于业内常见的150毫秒平均线。所有疏散指示灯具均能在收到命令后3.5秒内完成状态切换,为场馆内的人员撤离提供了可靠的时间窗口。
从技术验证的结果来看,施耐德电气通过物理层熔断保护与KNX协议的无缝融合,成功解决了集中电源型系统中总线短路导致全系统瘫痪的顽疾。这种将通信协议的稳定性和硬件的自我保护能力深度绑定的思路,已经为大运中心建立了一个高容错、低延迟的应急照明通信基座,使其在面对突发状况时能够保持应有的响应速度与执行精度。
